AXAZ5016

Dubai

Betonblockade bedroht Hoteleröffnung

Blue Hat Middle East DMCC

Ort:
Dubai
Datum:

Frühjahr 2019

Projektdauer:
6 Tage vor Ort
Rohr:

DN150, DN200 UPVC

Arbeiten:

Entfernen einer 100% Verstopfung mit zementösen Ablagerungen mittels Picote High-Speed Reinigung

Gebäude:

Hotel, Keller

Einführung

Unser Vertriebspartner Blue Hat Middle East hat uns aufgrund eines dringenden Notfalls in einem neu erbauten Hotel in Dubai kontaktiert. Es gab ein Problem mit Beton in unterirdisch verlegten Rohren, was zu Entwässerungsproblemen führte.

Daher konnte das Hotel nicht wie geplant eröffnet werden. Der Zugang zu den betroffenen Kunststoffrohren mit Nennweiten von DN150 bis DN200 war nur durch eine kleine Öffnung möglich.

Picote in Dubai

Das Problem

Berichte über blockierte Abwasserleitungen nach den Bauarbeiten bereiteten den Hotelbesitzern erhebliche Sorgen. Das Hotel konnte erst dann eröffnet werden, wenn eine Lösung gefunden war. Aufgrund der hochwertigen Ausstattung dieser neuen Einrichtung war ein umfangreicher Aushub der Bodenbeläge keine praktikable Option.

Bekann war lediglich, dass sich etwas Beton in den Rohren befand, aber das Ausmaß der Blockade, die Art des Betons und sogar die Länge der blockierten Rohre waren unbekannt.

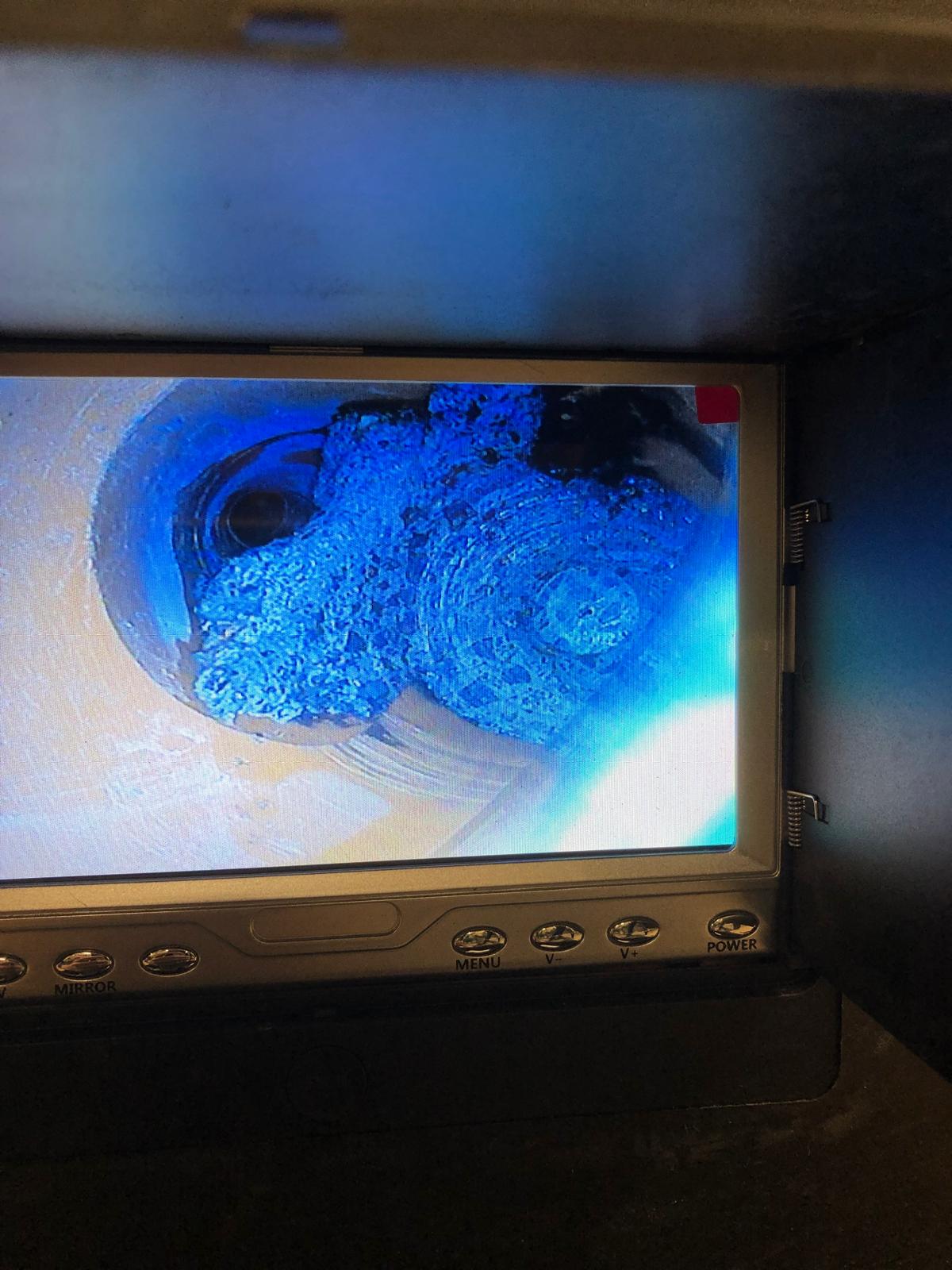

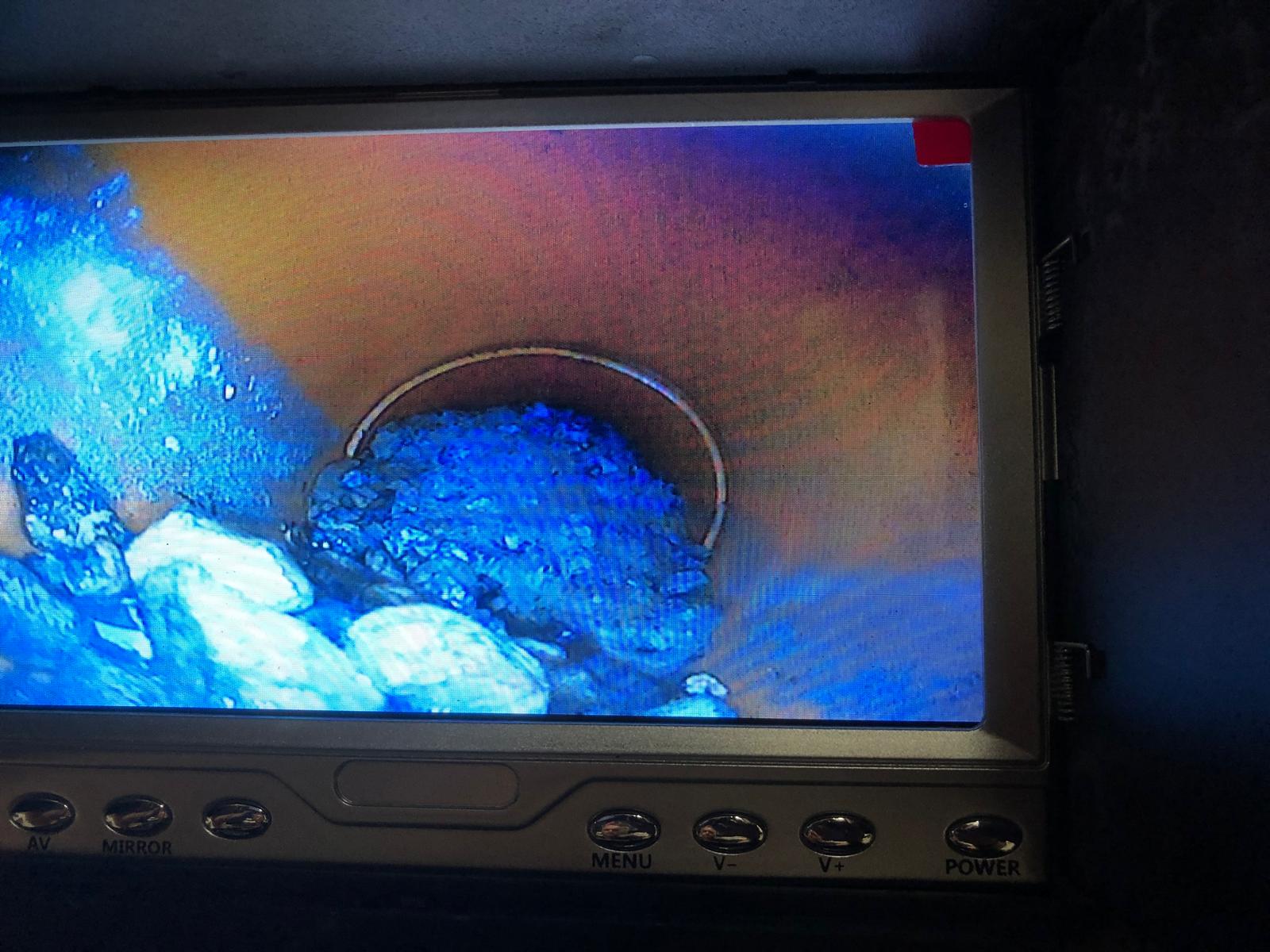

Erst eine eingehende Kamerainspektion brachte genaue Informationen über die Situation. Diese Inspektion ermöglichte es uns, die Dichte und Zusammensetzung des Betons zu analysieren und die betroffenen Rohrabschnitte präzise zu lokalisieren, was für die Planung weiterer Maßnahmen entscheidend war.

IHXH6398-1

Die Details

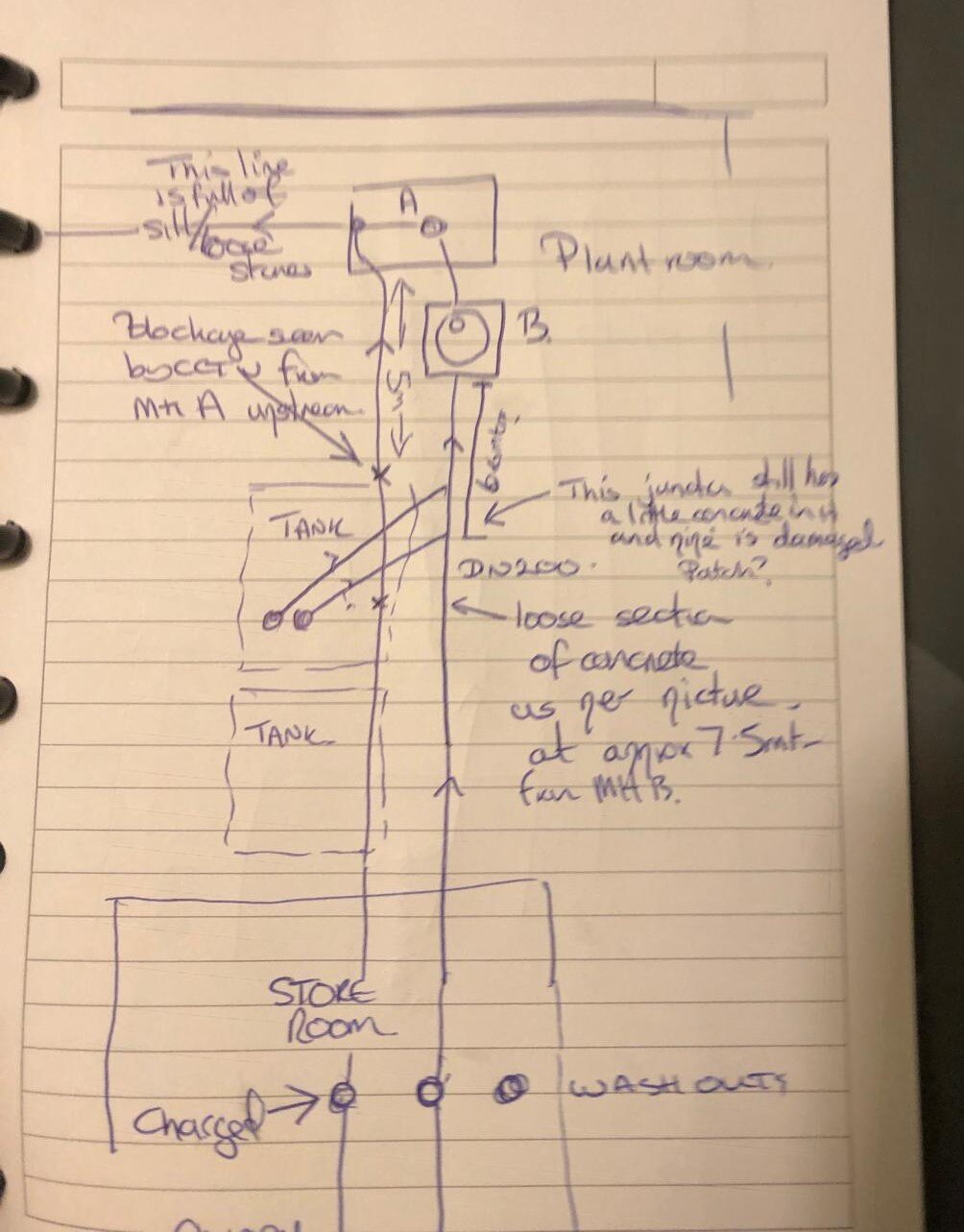

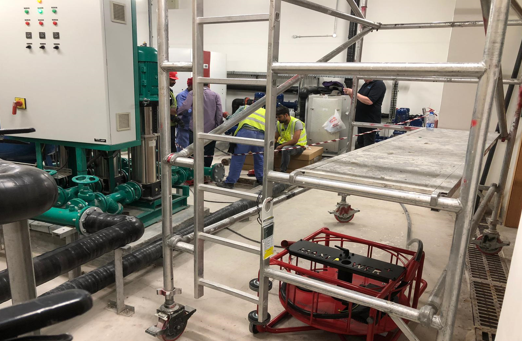

Ein Abschnitt der Grundleitung des Hotels war zu 100% mit Beton verstopft. Die Leitung verlief unter einem Betonplattenboden in einer Tiefe von 3 Metern. Die Rohre führten außerdem unter mehreren äußerst großen Wasserspeichertanks hindurch.

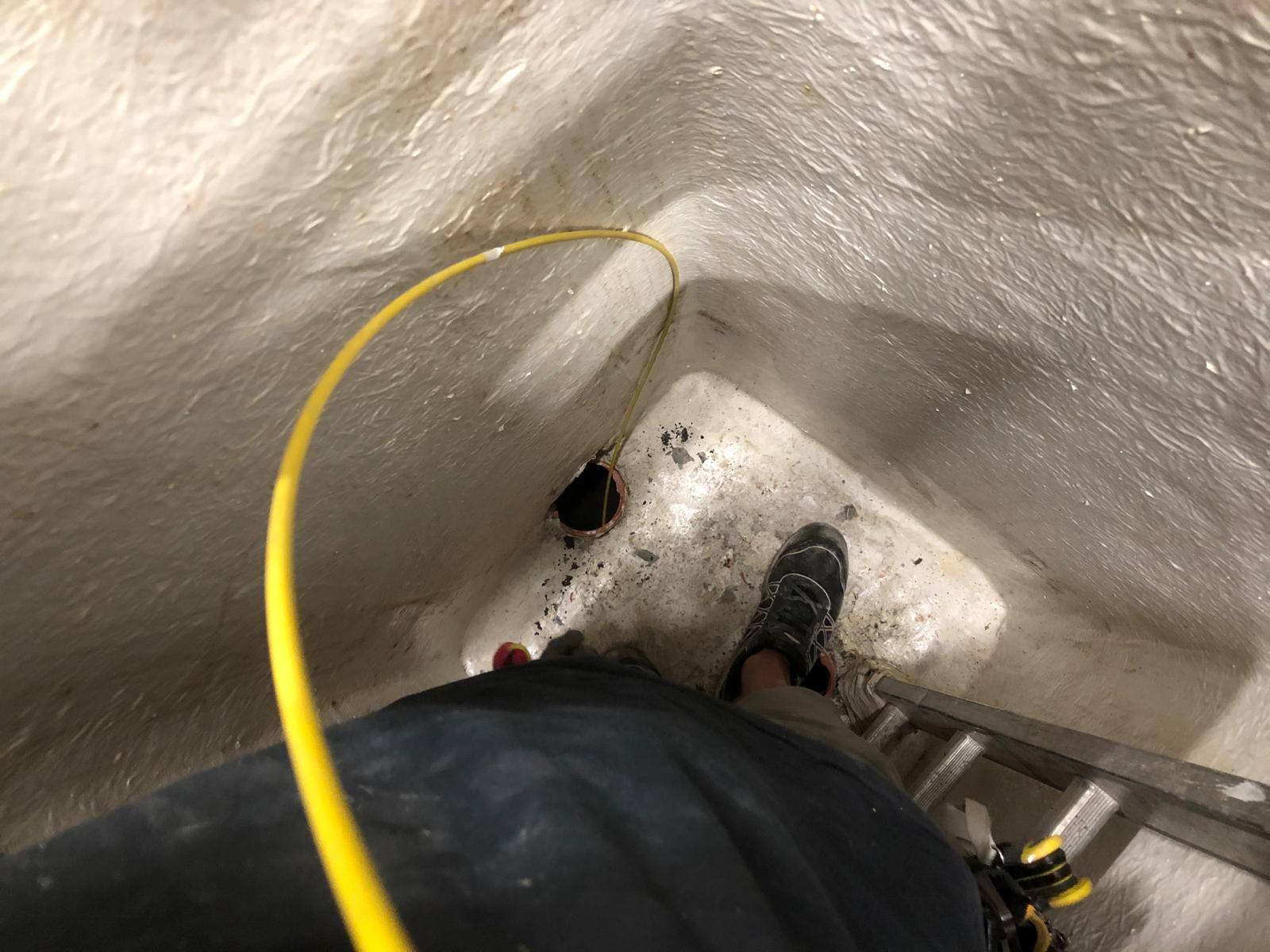

Die Betonblockade begann etwa sechs Meter stromsaufwärts von der winzigen Inspektionskammer, dem einzigen Zugangspunkt. Die Länge der Blockade blieb unbekannt.

pipe concrete

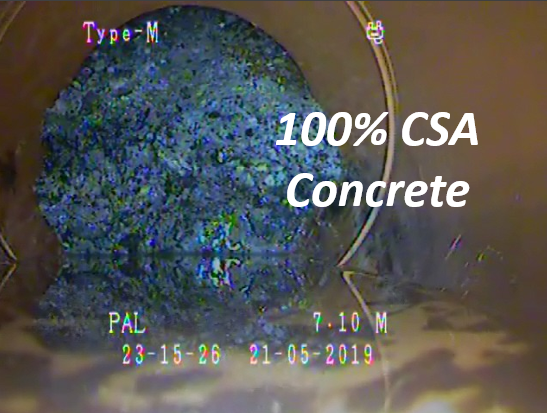

CSA-Zement, ein Spezialzement mit schnellerhärtenden Eigenschaften

Die Picote Lösung

Maxi Miller Power+

CONCRETE REMOVALUm die Blockade zu beseitigen, erwies sich der Maxi Miller Power+ als die perfekte Maschine für diese Aufgabe.

Wegen der großen Wassertanks über den betroffenen Rohren und der zusätzlichen Herausforderungen in Zusammenhang mit dem Meeresspiegel war ein tiefer Aushub ausgeschlossen.

Bevor die eigentlichen Arbeiten beginnen konnten, wurde eine umfassende Schulung für alle beteiligten Mitarbeiter durchgeführt. Ziel war es, alle Teammitglieder optimal auf die bevorstehenden Herausforderungen vorzubereiten und einen reibungslosen Ablauf der Arbeiten zu gewährleisten.

Das Werkzeug der Wahl war der Twister Betonentferner in Kombination mit dem Maxi Miller Power+ mit 18-mm Welle. So konnte der  erste mit Beton blockierte Abschnitt zur Zufriedenheit des Kunden erfolgreich gereinigt werden.

Auf zum nächsten Problem...

...noch mehr Blockagen!

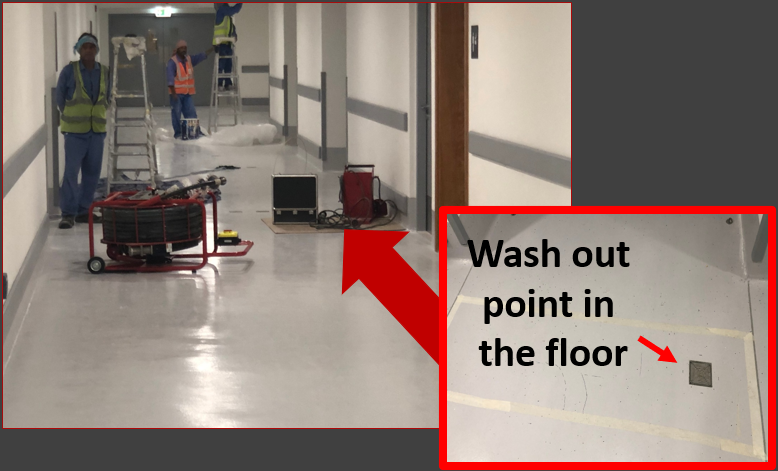

Auswaschstelle im Boden
Beton unter den Küchen

Der nächste Bereich, der Anlass zur Sorge gab, waren die neu gebauten Küchenbereiche. Auch hier kam es zu Betonablagerungen, die mehrere Abflüsse verstopften. Es wurde uns mitgeteilt , dass sich die Blockade in einem gerade verlaufenden Abschnitt befand, letztlich wurde sie aber in einem Rohrbogen entdeckt.

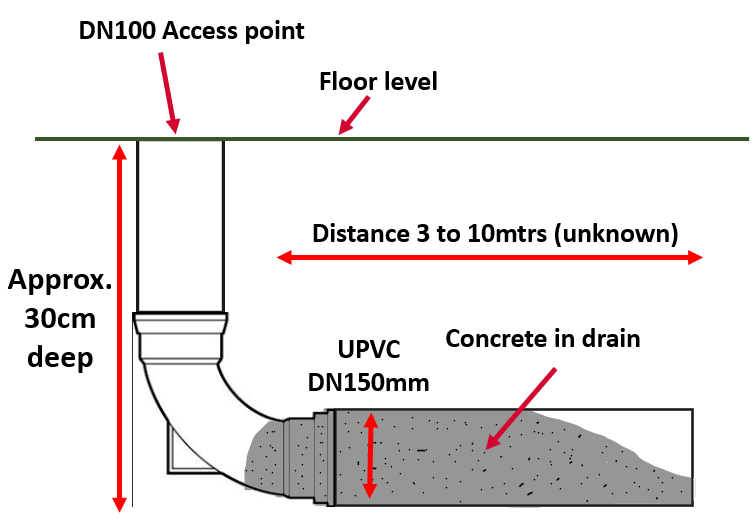

Ein DN100-Zugangspunkt führte zum etwa 30cm tief liegenden DN150-Rohr. Die Entfernung zur Blockade und deren Länge waren wiederum unbekannt.

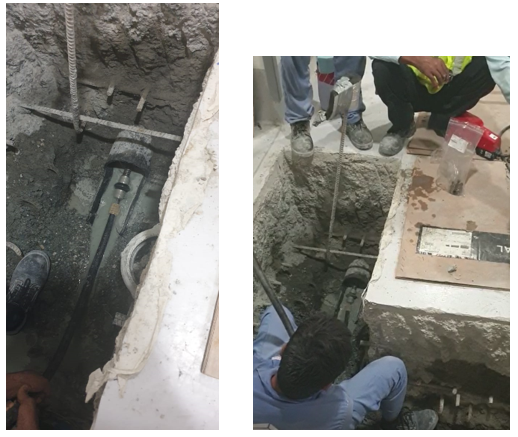

Unter den neuen Küchen
Eine heikle Situation

Der DN150-Betonentferner würde nicht durch den DN100-Zugangspunkt passen, um das darunter liegende DN150-Rohr zu reinigen, so dass ein lediglich kleiner Aushub am oberen Ende   erforderlich war. So konnte mit den Fräsarbeiten  im gerade verlaufenden Abschnitt des DN150-Rohrs begonnen werden.

Betonablagerungen Dubai

Problem gelöst!

Die Fräsarbeiten entlang des DN150-Rohrs nahmen vier Tage in Anspruch und wurden permanent mittels Kamera überwacht. Insgesamt wurde erfolgreich Beton auf einer Länge von 4-5 Metern aus den Leitungen herausgefräst!

Die Küchen konnten wieder in Betrieb genommen und der Boden wurde kurz nach der Fertigstellung wieder instandgesetzt. Mit all diesen Maßnahmen konnte das Hotel endlich seine Türen für die Gäste öffnen und den Betrieb aufnehmen!

Spezifikation Bilder & Videos Downloads Einsatzgebiet Accessories
Anwendungen und Vorteile

Maxi Power+ ist unser leistungsstärkster Miller zum Reinigen und Entfernen von harten Ablagerungen, Wurzeln, Beton, Gestein, Schlamm oder defekten CIPP-Linern.

  • Reichweite 18m + 22m Verlängerung ( 2 x 11m)
  • High-Speed Reinigung DN100 - DN300
  • Entstopfen
  • Beton, Fette, Öle und Schmierstoffe und kollabierten Liner entfernen
  • Wiederherstellen von CIPP Seiteneinläufen DN75 - DN300 (DN75 nur für gerade Rohre)
  • Generator erforderlich, 3-Phasen, 400V
Technische Daten

Maxi Power+

Reinigen/ Entkalken

DN100-300
Fräsen/CIPP Wiederherstellung DN150-300
Liner entfernen

DN70-225

Beton, Mörtel und Schlamm entfernen

DN150-225

Reichweite

18m+ 22m  Verlängerung( 2 x 11m)

Anforderungen

40Vv, 3-Phasen Generator

Anwendung
How to use

The Picote Maxi Power+ is designed for heavy-duty work in bigger pipes:

Descaling | Root Cutting | Reinstatements | Concrete & Grout Removal | Removing Metal Rebar |  Removing Intruding Connections & Displaced Joints | Removing Failed Patches & Failed or Collapsed CIPP Linings | Removing Foreign Objects | Pipe Bungs | Specialized Tooling

Always use with the Picote Generator or comparable 400v/3-phase unit.

Downloads
